河南森度体育设施工程有限公司人造草坪施工工艺——人造草坪施工流程
工程测量及放样
1、检查验收基础工程。清除基础工程中的杂物,若有不平整处,应及时修复、整平。施工铺设场所须确实清洁,以确保环境的清洁及施工品质。依照设计图规划,执行测量及放样。
2、使用钢卷尺,测量周边设施是否符合运动场的尺寸,如有不合适处做出修改。
3、铺面铺装:

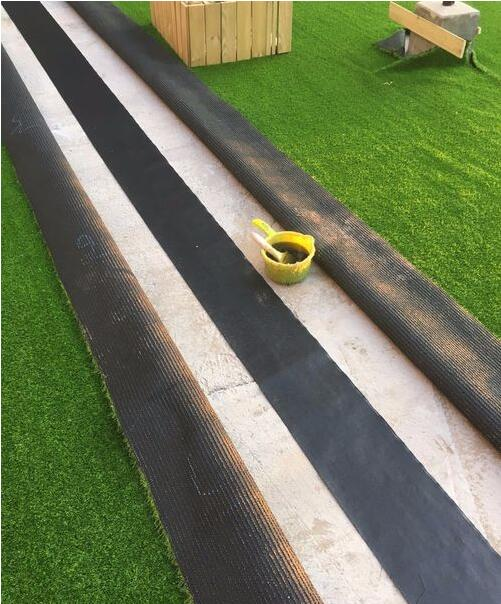

(1)沿场地长度方向铺设无纺布,排列方向须与草坪的排列方向成90度,无纺布间粘接牢固。
(2)按图纸的线条长宽规格裁定球场线条,检查粘好后的线条必须平直。
(3)将草皮依据规格平铺于无纺布之上,草皮之间需搭接3-8mm。

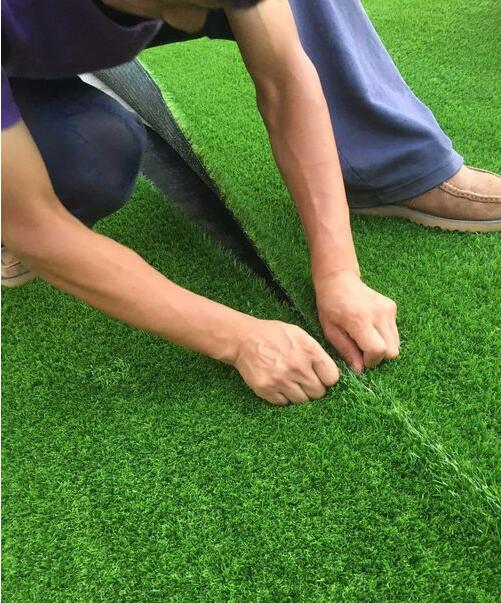

(4)将搭接的草皮用切割刀切割平齐,接缝应不大于3mm。
(5)切割区下铺放接缝布,在接合面上刷上接合胶,指触干燥后接合并敲击牢固。
草坪粘接工艺
粘接前的准备:
1、必须将需粘接的草皮底面、无纺布、接缝布等清洁干净,且表面干燥无水分。
2、环境温度应选在5℃以上施工为宜,不宜在下雨和下雪天气下施工,否则会导致粘接时间过长甚至引起不粘现象。
具体施工过程:
(1)涂胶:要求用刷子在其表面涂刷厚薄均匀,不可反复涂胶,否则会出现起泡现象,甚至跌落。底布涂上胶水,严格控制胶水的厚度,注意涂胶速度要适当,涂胶时应分别涂于被粘接的两个粘接面上。
(2)粘合:根据当时的温度、湿度、气压等条件的实际影响,合理控制晾置时间。一般以涂胶后10-30分钟内,胶浆达到八九成干以手触不粘为宜。粘接时要求一次性对准粘牢。切不可在粘合后来回移动被粘接的物体。
(3)加压:在粘合好后,清除其表面杂物,用专用的橡皮锤从粘接处向两边用力锤实,使其表面充分接触密实,粘接更牢固。
(4)固化:其固化时间一般为三天,检测***终强度一般为十天。因此,在固化期间需密切注意对其维护,避免过于暴晒、水浸和移动,以达到粘接的***佳状态。
(5) 粘接后在未撒石英砂和橡胶颗粒前,对场地的草皮裁切的碎片进行清洁处理。
石英砂铺装工艺
1、灌沙工艺:草苗内,用石英砂进行固定草苗,使草苗不倒伏,灌沙到草苗剩余高度1厘米以内,在草苗表面铺撤橡胶颗粒,铺撒要均匀。草苗间不得灌注带棱的沙粒。防止运动员受伤害。
2、铺撒时用人工一字形进行撒播。
3、人工草皮场材确实安装完成后,方可铺设石英砂及橡胶颗粒。
4、石英砂的铺设,以积分法观念将施作面积分割成一平方公尺以下的小面积,然后将规范量25%的石英砂填入。
5、石英砂的铺设需检查是否平整及充足,不足处需酌量添补。
6、铺装中发现任何杂质需立即去除,以确保品质。
7、石英砂铺装完成后需使用带有硬质毛刷来回铺刷使石英砂下落充分密实。
8、再于石英砂上填入橡胶颗粒,其施作依石英砂同样方式。
3、人造草坪球场维护保修方案
(1)人造草坪球场在具备一定排水设施的条件下,可以适应全天候使用。
(2)人造草坪球场只作训练和比赛和运动及健身锻炼之用,不得作其他用途。
(3)进入球场的人员必须穿专门的运动鞋,
(4)日常保养,定期检查。损坏、松掉的地方应及时修理,清除废物,如垃圾、玻璃、树叶等。
(5)人造草坪球场边缘应加保护,不得任意掀动,如发现损坏、应立即修补。
(6)球场上不准车辆行驶,堆压重物和锋利之物刺划。
(7)避免接触有机溶剂、化学药品、烟蒂及其它火种、污染物等。
(8)保持清洁,可以用水冲洗,清洗后胶面少量余水可用干布除去。沾上油污可用10%氨水或洗涤剂擦洗干净。
(9)严禁乱吐口香糖及机油污染,以防球场无法清理。
(10)除雪时,一定要用扫帚扫,必要时,划线与标志应进行更新。
注意事项

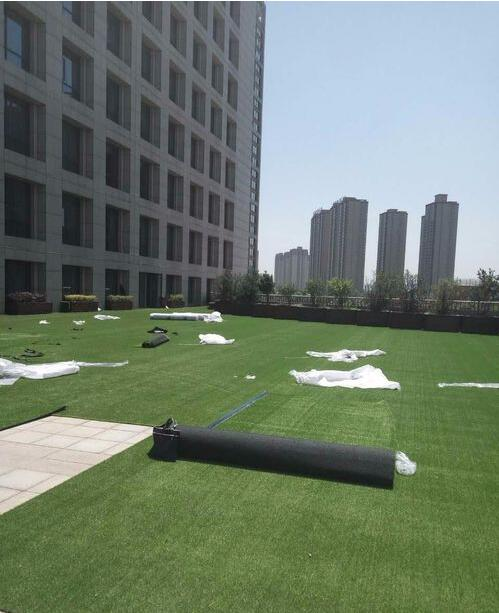

1、人造草坪到场后,不要急于裁剪,将草坪全部摊开,至少晾置放24小时,将人造草坪生产和运输中产生的应力完全释放,并使草坪适应新环境的热胀冷缩,以免铺装后的接缝过大。
2、在裁剪人造草坪时,不要追求一刀裁好,***好稍微裁大一点,然后一点点对边和修边,以免万一裁小后缝隙过大。慢工才能出细活。
3、裁剪人造草坪时,将草坪翻起,从背面下刀裁剪会比较容易。
4、刷胶时,要小心不要将胶水涂抹在草丝上,否则接缝会比较明显。
5、接缝带和水泥地面之间不用刷胶粘接,节省胶水的同时,草坪的悬浮状态有利于排水和释放使用中的热胀冷缩产生的位移。
6、裁剪时,要保证整块场地的草丝倒伏方向一致,否则会有明显的色差。
